500 م مشيًا على الأكثر للوصول إلى أحد المداخل.
150 كم من الشبكة ÷ 1 كم — تمامًا بحسب الميزانية المتوقعة.
ضحل: حفر بسيط وضغط أرضي قليل.
باستثناء المحاور الكبرى. ملايين الدولارات موفَّرة سنويًا.
المبدأ: الدخول من السطح
بدل صندوق ثقيل تحت الأرض يُحفر بالخندق ويُتوَّج بمصعد، تختصر المحطة إلى جناح على مستوى الشارع. وفيه توجد الأبواب وكشك التأجير وحوامل الدراجات — ومسار الدراجات الذي يعبر الطابق الأرضي ثم يلتحق بالنفق عبر منحدر جانبي محفور بميل لطيف.
وهذا المنحدر لا يُحفر بالخندق: بل هو محفور نفقيًا، مثل النفق الرئيسي، انطلاقًا من بوابة على السطح. وهو أرخص وأبسط ما يُبنى في المشروع كله — لا بئر عمودية، ولا مصعد، ولا شارع مغلق. أما السلّم الحلزوني الظاهر في التصورات فهو ركن للدراجات على عدة مستويات، وليس ممرّ العبور: فراكبو الدراجات يسيرون على مستوٍ واحد ثم ينحدرون في المنحدر الجانبي.
محطة الشبكة: منحدران، ونفق لا يصعد أبدًا

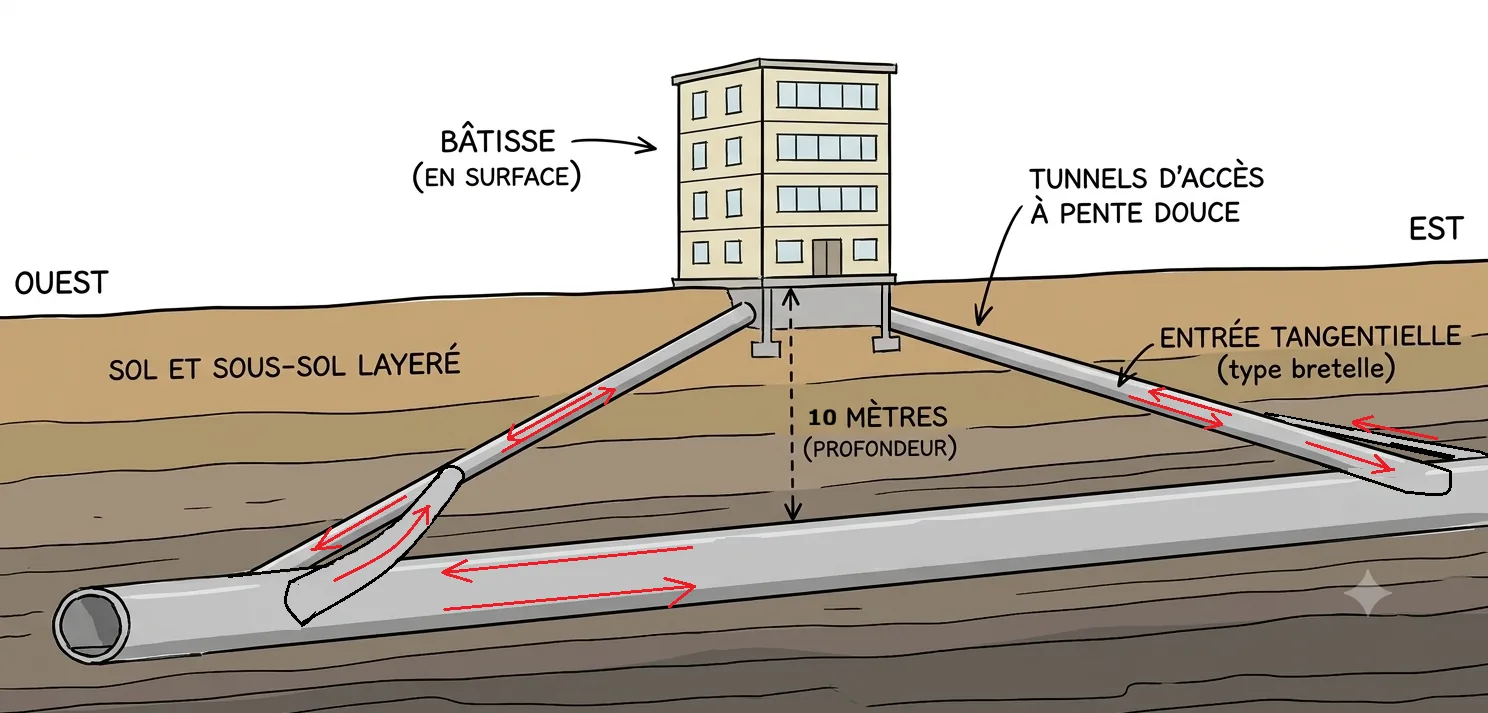

تعتمد الشبكة تكوينًا واحدًا للمحطة — وهو التكوين الذي يحمي وعدها المركزي، أي الانسيابية. يبقى النفق الرئيسي على عمق ~10 م ولا يصعد أبدًا. وللدخول أو الخروج، ينفصل عنه منحدران جانبيان مماسّيان محفوران، تمامًا كمخرج طريق سريع: أحدهما يصعد برفق نحو المبنى على السطح، والآخر ينزل منه. أما من لا يتوقف فيمضي مباشرة، على مستوٍ واحد، من دون أن يرى المحطة أصلًا.
✓ لماذا هذا النموذج
- تدفّق مستمر: من يمرّ لا يصعد أبدًا
- يبقى العمود الفقري للشبكة عميقًا — متوافقًا مع التقاطعات القريبة
- منحدرات تُحفر بالتتابع مع آلة حفر الأنفاق (وصل اقتصادي)
- نموذج أنفاق Loop لدى The Boring Company: خط مستمر ووصول من السطح
ما ينبغي أخذه في الحسبان
- وصلتان مماسّيتان يجب حفرهما (بند بقيمة 2–4 مليون دولار)
- منحدران كاملان يجب حفرهما (≈ 330–400 م لكل محطة)
- مبنى وقطعة أرض منفصلان ينبغي التخطيط لهما
التكلفة ≈ 13 مليون دولار لكل محطة كأشغال مباشرة (المدى 10–17 مليون دولار) — والتفصيل الكامل، بما فيه المنحدرات والوصلات، محسوب أدناه.
الهندسة: 10 م يجب قطعها، ومنحدرات من 165 إلى 200 م
تنبع هندسة المحطة كلها من رقم واحد: عمق 10 م للنفق الرئيسي. وطول المنحدر بعد ذلك ليس سوى قاعدة ثلاثية — فكلما كان الميل ألطف، طال المنحدر، لكن صار صعوده أسهل.
حساب الميل، ببساطة. يعني الميل بنسبة 6 % أن المرء يصعد (أو ينزل) 6 م لكل 100 م مقطوعة. وعليه يُحسب طول المنحدر هكذا : الطول = فرق الارتفاع ÷ الميل = 10 م ÷ 0.06 ≈ 167 م. وعند 5 %، نحصل على 10 ÷ 0.05 = 200 م. أما بالزاوية، فإن 6 % لا تمثّل سوى نحو 3.4° عن الأفق (ظل الزاوية العكسي لـ 0.06) — وهو ميل يكاد لا يُدرَك بالعين.
| الميل | الطول لكل منحدر | نوع المستخدم |
|---|---|---|
| 5 % (≈ 2.9°) | ~200 م | مريح للجميع، حتى للعربة الكهربائية رباعية العجلات |
| 6 % (≈ 3.4°) | ~167 م | الحل الوسط المعتمد في الشبكة |
| 8 % (≈ 4.6°) | ~125 م | أقصر، والدراجات الكهربائية ودراجات الشحن مرتاحة فيه |
| 12 % (≈ 6.8°) | ~83 م | الحد الأدنى للطول — للمواقع الضيقة |
يقع الضبط المناسب للشبكة حول 5 إلى 6 % (منحدرات من ~165 إلى 200 م لكل واحد، أي ≈ 330 إلى 400 م لكل محطة): وهو ما يبقى قصيرًا، وقابلًا للصعود لدى الغالبية العظمى بفضل المساعدة الكهربائية في الدراجات المتاحة للاستخدام الحر. والعمق الضحل هو تحديدًا ما يتيح هذا الميل اللطيف من دون كلفة إضافية.
الجهد الفعلي: 10 م للصعود، في أقل من دقيقة
لنحسب الجهد بدل الجدال حوله. رفع راكب دراجة مع دراجته (~90 كغ إجمالًا) على فرق ارتفاع 10 م يتطلب طاقة قدرها 90 كغ × 9.8 م/ث² × 10 م ≈ 8,800 جول. وعند سرعة 12 كم/س، يُقطع منحدر الـ167 م في خمسين ثانية تقريبًا — أي إن الصعود يستلزم قدرة تناهز 175 واط، لأقل من دقيقة. وإليك النتيجة بحسب المركوب:
يوفّر المحرك (250 واط اسمية) الجزء الأكبر من الـ175 واط؛ ويكمل الراكب بـ50 إلى 75 واط — أي ما يعادل الدوس في نزهة على أرض مستوية. يصعد المرء وهو يتحدث، من دون أن ينقطع نفسه.
من 175 إلى 200 واط لمدة دقيقة: أي مرتفع حي صغير. وللمقارنة، كثيرًا ما تتجاوز المرتفعات بين المدينة السفلى والمدينة العليا في كيبيك 8 إلى 10 % — وتدوم أطول بكثير.
يُنزل منحدر الدخول من دون ضغطة دواسة واحدة، وهو يمنح الاندفاع اللازم للانخراط في النفق — فطاقة النزول لا تضيع، بل تطلق الرحلة.
وهو جهد لكل رحلة، لا لكل كيلومتر: ينزل المرء مرة عند الدخول، ويصعد مرة عند الخروج. وبينهما، النفق مستوٍ. والمقطع الكامل لرحلة من 10 كم هو 10 م نزولًا، و10 كم على المستوي، و10 م صعودًا — لأن النفق الرئيسي، هو نفسه، لا يصعد أبدًا.
المحطات في منتصف المقاطع، لا عند التقاطعات
التقاطع هو الموضع الذي يتقاطع فيه نفقان على عمقين مختلفين (أحدهما يمرّ تحت الآخر). وإلحاق محطة به يعقّد كل شيء. لذلك تُوضع المحطات في منتصف المقطع، حيث يكون النفق مستقيمًا ومنفردًا وعلى عمق ثابت. وهكذا تضم الشبكة نوعين من النقاط، منفصلين بوضوح:
- التقاطعات — عميقة ومستمرة، بلا محطة ولا توقف. حركة سير صرفة.
- منتصفات المقاطع — وهناك تعيش المحطات، على مقطع «نظيف».
وبمحطة كل كيلومتر وتقاطعات متباعدة بأكثر من 400 م، يبقى دائمًا متّسع واسع لاستيعاب المنحدرين (دخول + خروج ≈ 330–400 م) من دون التعدّي على التقاطع المجاور.
لماذا هذا مهم: لو كان النفق الرئيسي هو الذي يصعد عند كل محطة، لصعد الجميع 10 م عند كل توقف — وفي رحلة من 10 كم بمحطة لكل كيلومتر، سيكون ذلك 100 م من الصعود التراكمي، أي ما يعادل مبنى من 30 طابقًا، مفروضًا حتى على من يمرّ لا غير. وبإبقاء العمود الفقري عميقًا، لا يصعد إلا من يدخل أو يخرج. وعليه فإن تباعد المحطات لا أثر له البتة على سرعة العابرين.
التكلفة، بندًا بندًا — المحطة والمنحدرات والوصلات
بحسب تسعيرة الملف، يكلّف النفق الرئيسي المحفور في الصخر الكيبيكي ≈ 12 مليون دولار كندي/كم. أما المنحدرات، وهي أقصر ومنحنية ومائلة، فتكلّف أكثر قليلًا بالمتر: ~12 إلى 15 مليون دولار/كم، أي من 12,000 إلى 15,000 دولار للمتر. وللمحطة الكاملة «جناح + منحدران» على عمق 10 م:
| البند | أساس الحساب | التكلفة المقدّرة |
|---|---|---|
| المنحدر النازل (الدخول) | ~165–200 م × 12–15 ألف دولار/م | 2–3 مليون دولار |
| المنحدر الصاعد (الخروج) | ~165–200 م × 12–15 ألف دولار/م | 2–3 مليون دولار |
| وصلتان مماسّيتان (ربط المنحدر ↔ النفق، محفورتان أثناء الحفر الأولي) | بند من الملف | 2–4 مليون دولار |
| مبنى السطح (جناح بسيط) | — | 1–3 مليون دولار |
| البوابات والتكسية وبوابات RFID واللافتات | — | ~1 مليون دولار |
| الإنارة والتهوية والصرف | — | ~1.5 مليون دولار |
| الأرض (أو الإيجار إذا كان المبنى قائمًا) | — | 1–2 مليون دولار |
| الإجمالي لكل محطة — التكلفة المباشرة للبناء | ~10 إلى 17 مليون دولار (≈ 13 مليون دولار) |
يزن المنحدران — النفق النازل والنفق الصاعد — معًا 4 إلى 6 مليون دولار: وهو البند الأول، متقدّمًا بقليل على الوصلات. أما البقية فتتوزع بين المبنى والأنظمة والأرض. والعمق البالغ 10 م لا يكلّف شيئًا يُذكر: فالميل اللطيف هو ما يُطيل المنحدرات، لا العمق الذي يحفرها.
التكلفة المباشرة والتكلفة «الشاملة». كما هي الحال في سائر الملف، هذه المبالغ تكاليف مباشرة للبناء. ثم إن الميزانية الإجمالية تزيد عليها الهندسة (10 %) والإدارة (5 %) والاحتياطي للطوارئ (20 %) — أي معامل يناهز 1.15 × 1.20 ≈ 1.38. وعليه فإن محطة بأشغال قدرها ≈ 13 مليون دولار تزن ≈ 14 إلى 23 مليون دولار «شاملة» (بمتوسط ~18 مليون دولار) في الميزانية النهائية. وهذه الزيادة مدرجة أصلًا في إجمالي المشروع ؛ ولا تُضاف مرة ثانية.
دورات المياه والدشات: في المحطات-المحاور، واحدة من كل خمس
الشبكة التي تستهدف المتنقلين اليوميين عليها أن تلبّي حاجة ملموسة: الوصول إلى العمل بعد الدوس، ثم الاستحمام وتبديل الملابس. وليست كل المحطات بحاجة إلى ذلك — ففي مدخل حي، لا يقضي المرء سوى دقيقتين. لكن نحو محطة من كل خمس (≈ 30 من أصل 150)، عند المحاور ونقاط الازدحام، تتلقى مجمّعًا صحيًا كاملًا فيه دورات مياه ومباول ودشات وحنفيات شرب، مفصولة بين الرجال والنساء.
| التجهيز | رجال | نساء | الإجمالي |
|---|---|---|---|
| مقصورات دورات المياه | 10 | 15 | 25 |
| المباول | 10 | — | 10 |
| دشات فردية | 10 | 10 | 20 |
| حنفيات شرب (الفضاء المشترك) | 2 | 2 | |
وتكلفة بناء مجمّع كهذا ليست في المقصورات نفسها — بل في الأشغال الإنشائية الكبرى: المساحة الإضافية، والسباكة تحت الأرض، والماء الساخن، والتهوية المخصصة، والعزل المائي. وإليك التقدير، بتكاليف مباشرة:
| البند | أساس الحساب | التكلفة المقدّرة |
|---|---|---|
| 25 مقصورة دورة مياه | 25 × 8–12 ألف دولار (سباكة، قواطع، تركيب) | 0.20–0.30 مليون دولار |
| 10 مباول | 10 × 5–10 آلاف دولار | 0.05–0.10 مليون دولار |
| 20 دشًا فرديًا | 20 × 12–18 ألف دولار (مقصورة، ماء ساخن، صرف) | 0.25–0.40 مليون دولار |
| حنفيتا شرب | 2 × ~10 آلاف دولار | ~0.02 مليون دولار |
| الأشغال الإنشائية الكبرى (المساحة، التهوية المخصصة، سخان الماء، العزل المائي، السباكة تحت الأرض) | البند الحقيقي | 0.8–1.5 مليون دولار |
| الإجمالي — مجمّع صحي كامل، تكلفة مباشرة | ≈ 1.4 إلى 2.3 مليون دولار (≈ 1.8 مليون دولار) |
ما وزن ذلك على الشبكة. تنتقل المحطة-المحور بذلك من ≈ 13 مليون دولار إلى ≈ 15 مليون دولار من الأشغال المباشرة. وعلى ≈ 30 محطة معنية، يضيف المجمّع الصحي ≈ 42–70 مليون دولار من التكاليف المباشرة (بمتوسط ~55 مليون دولار) — أي، بعد تطبيق زيادة الهندسة والإدارة والاحتياطي للطوارئ (× 1.38)، ≈ 75 مليون دولار شاملة على مستوى الشبكة. وهو بند متواضع، وذلك بالضبط لأننا لا نركّبه إلا في محطة من كل خمس، لا في المحطات الـ150 كلها.
للملاحظة: الصيانة اليومية لهذه المجمّعات (النظافة، والماء الساخن، والمراقبة، والمستهلكات) تكلفة متكررة تندرج ضمن صفحة التشغيل، لا ضمن البناء. وهذا أيضًا السبب الرئيسي لتركيزها في المحاور — فعشرون دشًا تُصان كل يوم لا معنى لها إلا حيث تُستخدم فعلًا.
ثلاثة نماذج جنبًا إلى جنب
| النموذج | البناء | المصعد | الورشة على السطح | التجربة |
|---|---|---|---|---|
| تحت الأرض، وصول جانبي | ~6.5–12 مليون دولار | نعم | خندق (شارع مغلق) | النزول + الانتظار |
| تحت الأرض، جزيرة وسطى | ~6.5–12 مليون دولار | نعم | خندق | النزول + الانتظار |
| على السطح + منحدرات محفورة | ~10–17 مليون دولار | لا | شبه معدومة (حفر نفقي) | دوس متواصل |
من حيث كلفة البناء الخام، ليس النموذج السطحي أوفر من محطة تحت الأرض — بل هو أغلى قليلًا، بسبب طول المنحدرات. لكن المكسب الحقيقي في مكان آخر، وهو مكسب كبير.
لماذا هو النموذج الافتراضي الصحيح
المصعد كابوس التشغيل: صيانة دائمة، وأعطال، وشهادات مطابقة. وإلغاؤه في ~150 محطة يعني ملايين الدولارات موفَّرة سنويًا وموثوقية أعلى بكثير.
الحفر انطلاقًا من بوابة يجنّبنا الحفر بالخندق وإغلاق الشارع («القطع والتغطية»)، وهو كلفة خفية وكابوس سياسي في المشاريع الحضرية. تأخير أقل، وتصاريح أقل، ومعارضة أقل.
هكذا بالضبط تصمّم The Boring Company أنفاق Loop الخاصة بها: محطات على السطح، ووصول عبر منحدر محفور. فيصبح المشروع أكثر واقعية، لا أقل.
التحفّظ الحقيقي الوحيد — الميل. سيقول ناقد «أنتم تجبرون الناس على تسلّق 10 م». والجواب: إبقاء الميل عند 5–6 % (منحدرات من 167 إلى 200 م)، وهو قابل للاستخدام بعربة كهربائية رباعية العجلات وتافه بالنسبة إلى دراجة كهربائية — والشبكة تدفع تحديدًا نحو الدراجات الكهربائية المتاحة للاستخدام الحر. أما الأشخاص النادرون جدًا الذين لا يستطيعون الدوس ولا استعمال عربة رباعية العجلات، فنبقي لهم مصعدًا واحدًا فقط، في المحاور الكبرى حصرًا (Sainte-Foy، وجامعة لافال، ومدينة كيبيك القديمة).
تفصيل تقني: يجب حفر المنحدرات أثناء حفر النفق الرئيسي (بتسلسل منسّق لآلة حفر الأنفاق)، لا لاحقًا في نفق صار قيد الخدمة — وإلا صارت كلفة الوصلة أعلى بكثير.
